7月27日,犍為縣氣象局持續發布高溫橙色預警,最高溫度達到37℃,滾滾熱浪炙烤著每一寸土地,在嘉陽礦區的觀音溪上游瓦斯發電站施工現場,職工們正在接受高溫的“烤”驗。

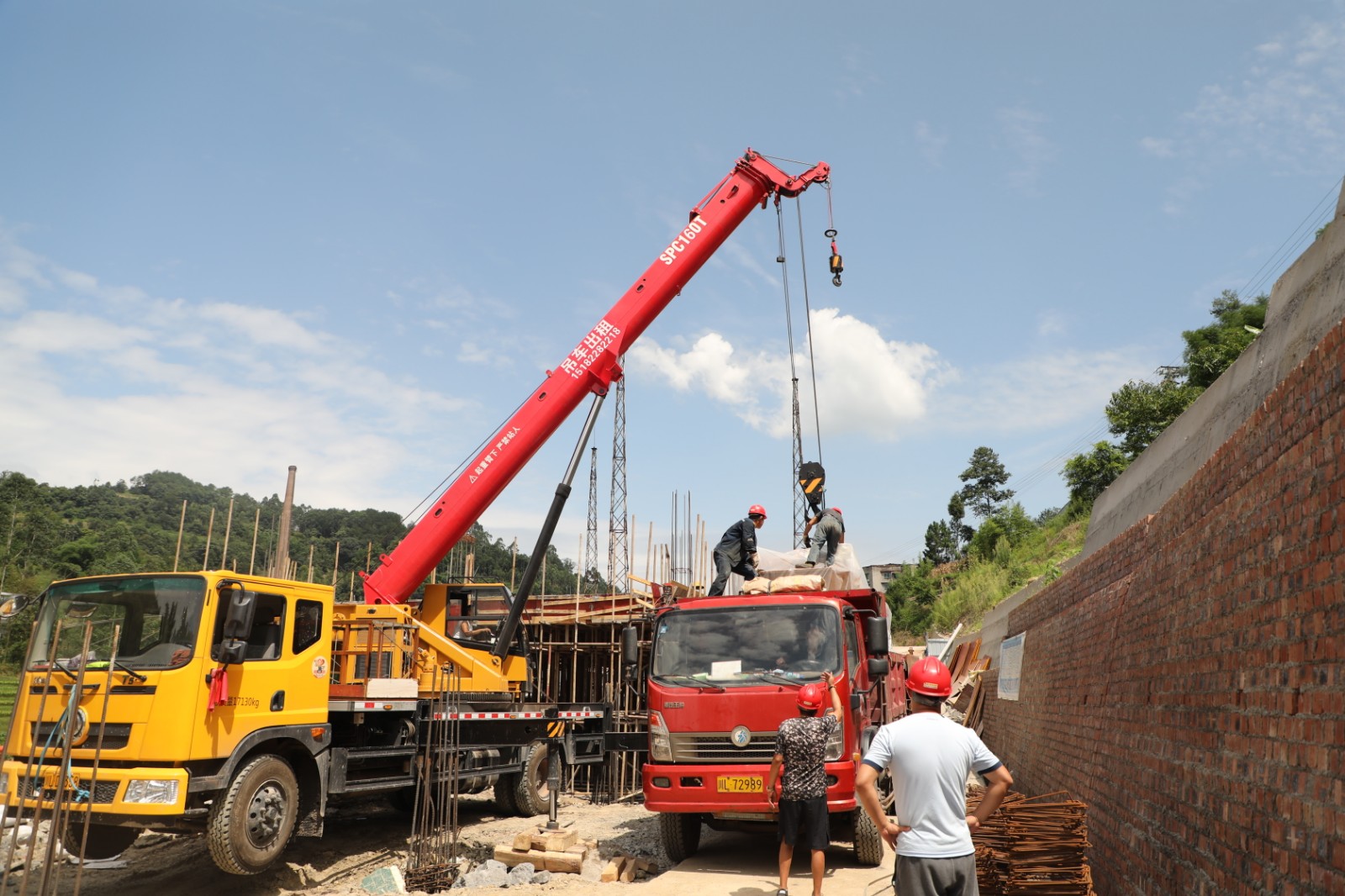

“工期還是比較緊張的……”物供司搬運改制班班長王安平說道,“施工現場較偏僻,彎多、路窄、坡陡,大型車輛和起吊設備無法到達安裝現場,我們及時采取應對措施裝載卸貨。全靠大家團結合作,擰成一股繩,爭取如期完工。”

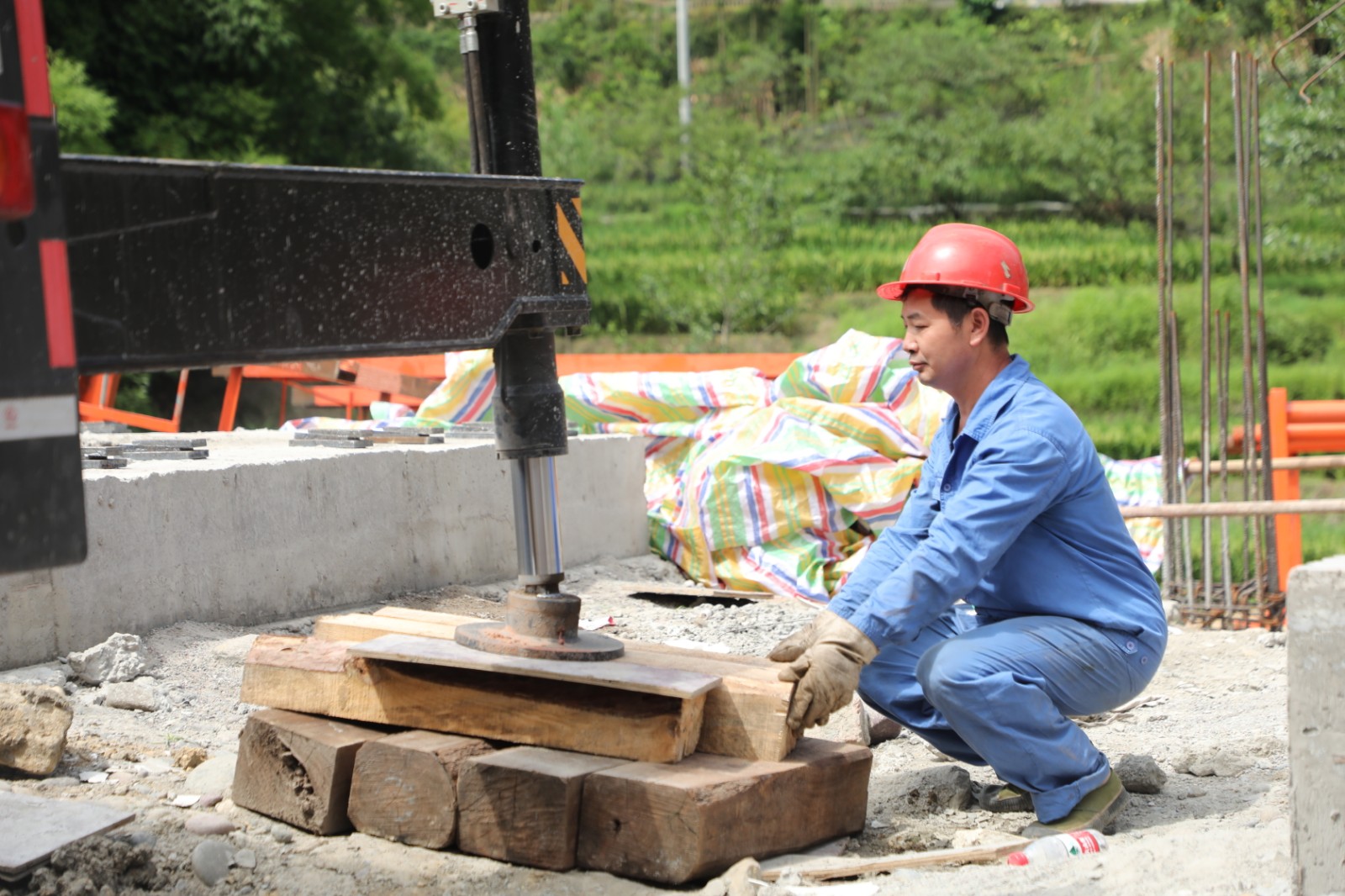

瓦斯發電站的建設是嘉陽集團十四五規劃重點工程之一,它采用低濃度瓦斯發機組進行發電,除了能增加企業經濟效益外,還是重要的節能減排項目。項目主要是由嘉陽煤礦機電隊、物供司搬運改制班、綜司綜合服務隊共同參與建設。由于瓦斯發電站正處于廠房建設當中,吊卸場所環境較為不利;施工現場路面不平,需鋪設大量木枕方為吊車安全起吊做準備;掛繩、穩平、指揮、現場安全管控等都需要與外請的吊車師傅默契配合,加上烈日高溫,嘉陽職工面對諸多不利因素,依然堅守崗位,負重前行。
職工王琳擦了擦臉上的汗水說道:“一大早就來了,還沒到一個小時衣服就濕透了,不過烈日露天作業我們都習慣了,這不,公司還為我們準備了礦泉水、藿香正氣液等防暑降溫物品。”
嘉陽煤礦機電隊副隊長劉立祥說:“機組裝卸完畢后,我們從28日開始安裝,安裝期間發現基礎不平,做了及時調整,預計工期10天左右完成。”
“這2臺電站工程裝機的容量都是600Kw,凈重13.8噸,總投資約700萬元,電站建成后2—3年可收回投資成本,這項節能減排的項目工程預計9月份可完成第一期建設并發電。”公司技術發展部通風主任工程師劉月貴向記者說道。
目前,綜合服務隊負責的供熱管道從瓦斯發電站到煤礦澡堂蓄水池已完成了五分之四的工作量,消防管道也僅剩20米未完成。嘉陽職工們盡職盡責,堅持不懈地戰高溫、抓進度、保質量、重安全,確保各項工作有序開展。
