35KV變電站年度檢修工作于近日順利完成,這次檢修重點是對本站內的設備進行全面隱患排查,以及設備消缺的大修體檢,保障設備的安全正常運行,提高供電質量和可靠性。

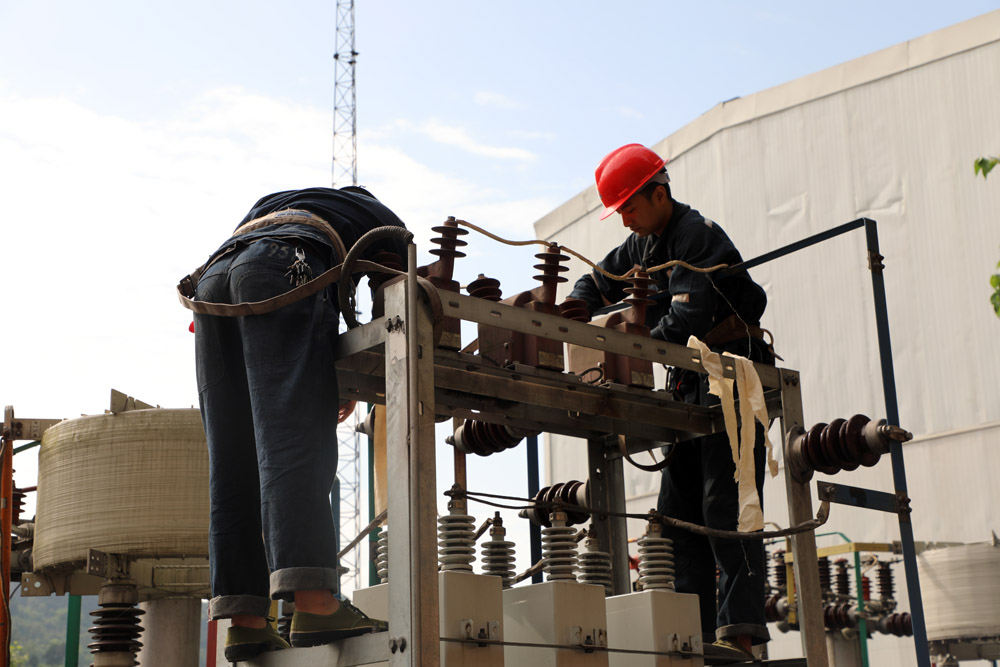

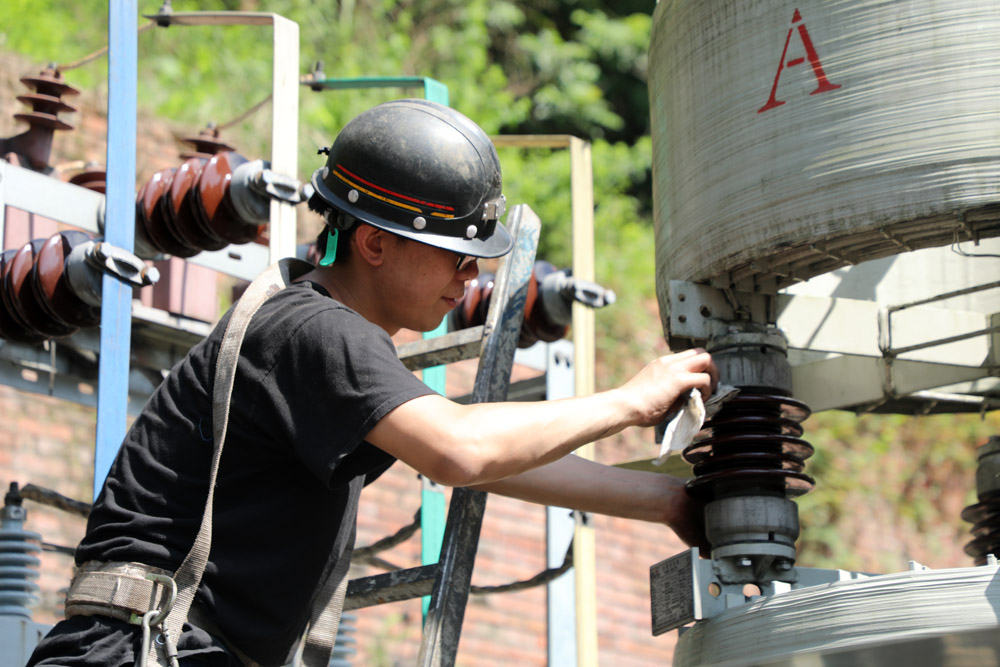

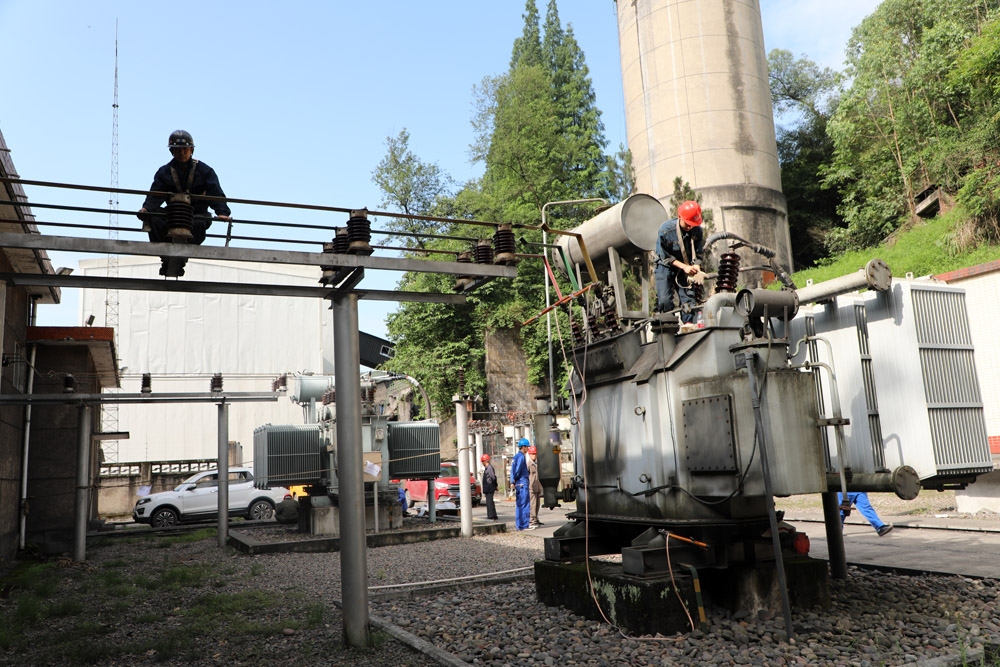

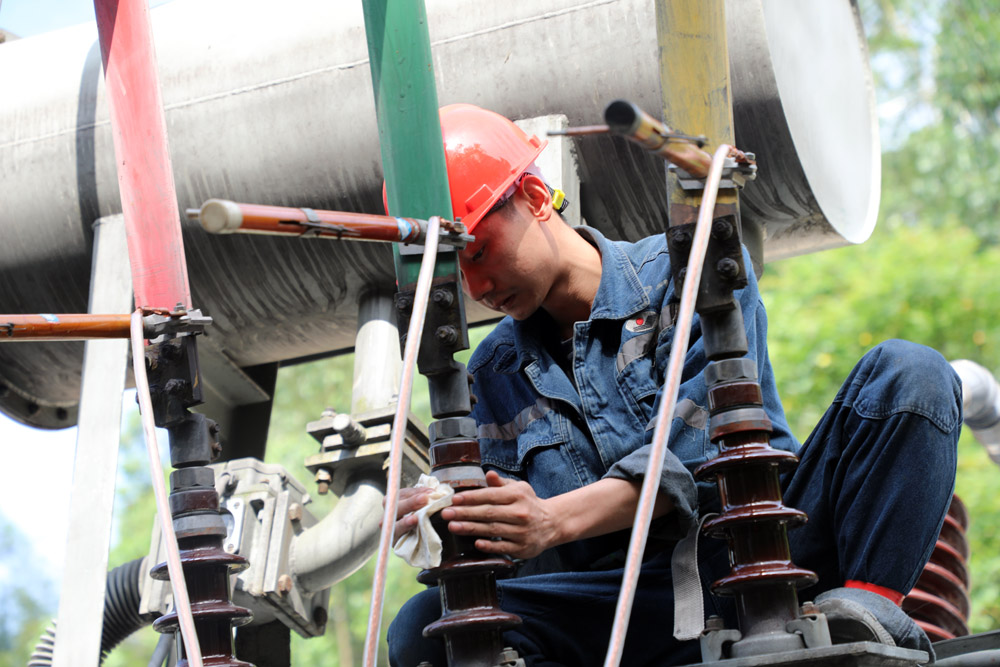

檢修時間安排在5月20日至5月23日進行,檢修工作分兩段同步進行,嘉陽煤礦機電隊電氣班負責變電站35KV,6KV檢修工作,樂山供電局負責35KV預防性實驗工作。機電隊在煤礦3122機道安裝任務重的情況下打緊安排、精心組織,抽出技術骨干參加檢修。主要針對1#主變,2#主變,35KV,6KV系統的主回路,控制回路進行系統檢查。檢修前所有參加檢修的人員都必須提前到場準時參加進班會,集中學習安全措施,明確分工和檢修要求。緊錮螺絲,檢測絕緣、設備除塵,打掃機房衛生,整個檢修工作有條不紊,規范有序。“開關柜連接螺栓有無松動?隔離刀閘是否有變色隱患?開關機構動作的靈敏、可靠性又如何?…”每一個環節檢修負責人都會從旁反復提醒再三檢查,通過大家的通力協作,比原計劃提前完成了檢修任務。同時還配合樂山供電局檢修人員對35KV系統時行了預防性實驗,對變電站的繼電保護、開關的特性、直流電源、35KV一段、二段母線絕緣耐壓,35kv電纜頭的檢查更換及絕緣耐壓實驗,實驗達到了預期效果。
